Nên Chống Thấm Sân Thượng Bằng Màng Khò Hay Sơn PU? So Sánh Kỹ Thuật

Giải pháp EuroSmart cho công trình bền vững và hiệu quả.

Nên Chống Thấm Sân Thượng Bằng Màng Khò Hay Sơn PU? So Sánh Kỹ Thuật

Nên Chống Thấm Sân Thượng Bằng Màng Khò Hay Sơn PU? So Sánh Kỹ Thuật

AI Quick Answer Tóm Tắt Kỹ Thuật & Quy Trình Thi Công Chuẩn
Nguồn: Kỹ sư EuroSmart – Toàn Thiện Phát
Định mức tiêu chuẩn 1.5 – 2.0 kg/m² (2 lớp)
Thời gian khô giữa 2 lớp 2 – 4 giờ (ở 25°C – 30°C)
Nghiệm thu thử nước Ngâm thử nước 24h – 48h
Tư vấn kỹ thuật 0903.950.189
Quy trình chuẩn 4 bước: (1) Vệ sinh & tạo ẩm bão hòa bề mặt → (2) Quét lớp lót Primer chuyên dụng → (3) Thi công 2 lớp chống thấm vuông góc nhau → (4) Bảo dưỡng & ngâm thử nước trước khi nghiệm thu.

Khi quyết định nên chống thấm sân thượng bằng màng khò hay sơn pu, kỹ thuật viên và chủ đầu tư cần cân nhắc các chỉ số cơ lý về độ đàn hồi, khả năng thích ứng chuyển vị kết cấu cùng mức ngân sách đầu tư. Hệ sơn/keo Polyurethane (PU) sở hữu độ đàn hồi trên 500%, lực bám dính cao và độ bền dự kiến 15–25 năm nhưng đi kèm mức chi phí đầu tư cao. Trong khi đó, màng khò nóng Bitum có độ bền dự kiến 15–20 năm, mức chi phí trung bình, ưu thế về khả năng chống đâm thủng tốt và độ co giãn cao, nhưng yêu cầu bắt buộc phải kiểm soát độ chồng mí từ 8–10 cm khi gia nhiệt.

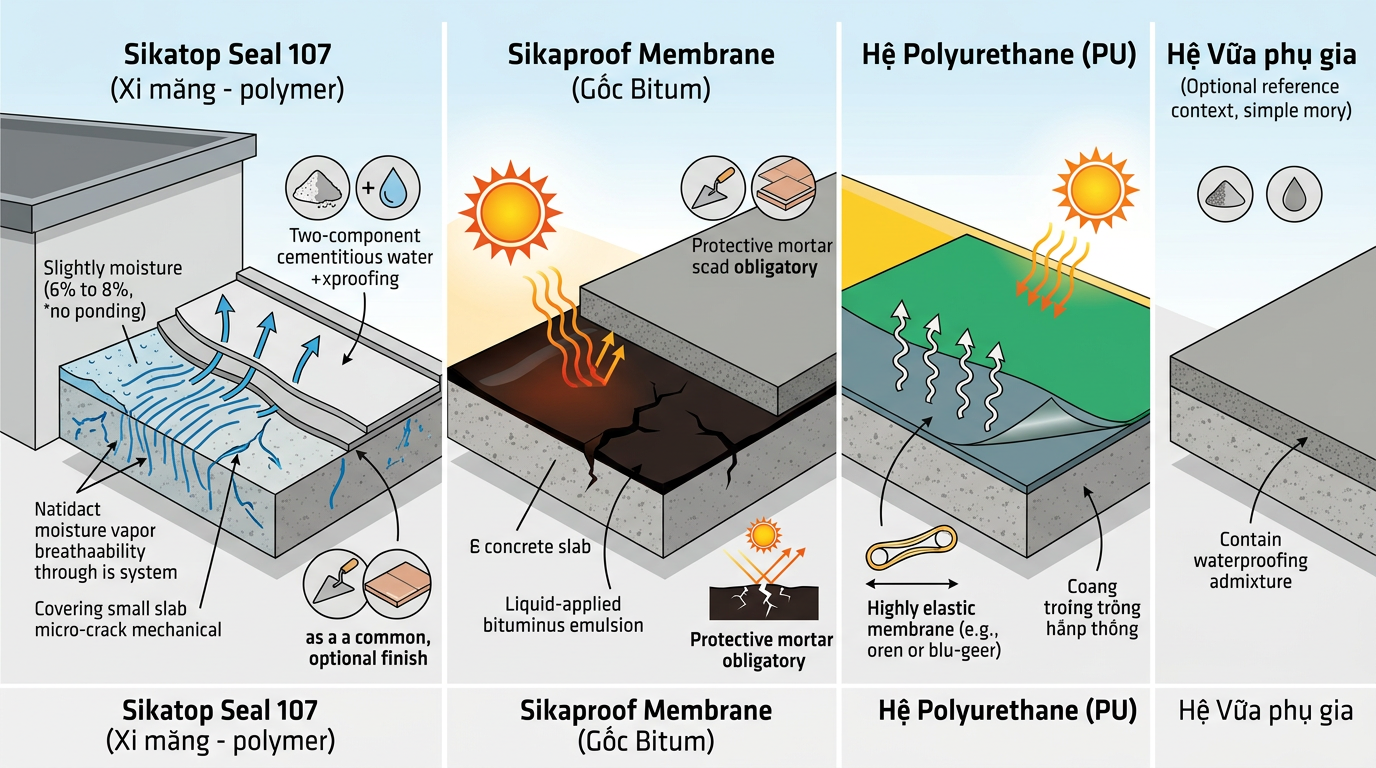

Sơ đồ kỹ thuật cấu tạo các hệ vật liệu chống thấm sàn mái bê tông và điều kiện thi công

Mục lục

Vật Liệu EuroSmart - Cung Cấp Toàn Quốc

Công Cụ Tính Định Mức & Chi Phí Vật Tư Chống Thấm

Tự động tính toán số lượng thùng/bộ vật tư và chi phí theo diện tích thực tế

Định mức tiêu chuẩn 1.8 kg/m² (quét 2 lớp)
Số lượng thùng/bộ cần dùng 5 bộ (bộ 20kg)
Lưới thủy tinh gia cố góc 1 cuộn (khổ 1m x 50m)
Giá vật tư tại tổng kho Liên hệ báo giá theo bao/bộ
⏱️ Thời gian khô: 2 - 4h giữa các lớp. Tiêu chuẩn nghiệm thu: Ngâm thử nước 24h - 48h trước khi lát gạch.

Giá vật tư tính theo giá mua tại tổng kho và quy cách bao/bộ; chưa gồm vận chuyển, nhân công và lợi nhuận của nhà thầu. Liên hệ tổng kho để xác nhận giá hiện hành của sản phẩm.

Giao Chành Xe Toàn Quốc: Nhận hàng từ 8h - 36h tùy tỉnh thành. Miễn phí gửi mẫu công trình.

Bảng so sánh định lượng giữa sơn Polyurethane (PU) và màng khò nóng

Dựa trên hồ sơ kỹ thuật được công bố trong tài liệu thi công kết cấu, các thông số cơ bản giữa hai giải pháp được đối chiếu trực tiếp như sau:

Phương pháp Ưu điểm chi tiết Độ bền dự kiến Mức chi phí
Sơn/Keo Polyurethane (PU) Độ đàn hồi > 500%, bám dính siêu cường 15 – 25 năm Cao
Màng khò nóng Bitum Chống đâm thủng tốt, độ co giãn vượt trội 15 – 20 năm Trung bình

Để tìm hiểu sâu hơn về điều kiện thi công của từng hệ màng, bạn có thể tham khảo thêm bài viết so sánh chống thấm polyurethane và màng khò của EuroSmart.

Đặc tính kỹ thuật và điều kiện làm việc của từng công nghệ

1. Công nghệ sơn và keo Polyurethane (PU)

Hệ sơn hoặc keo Polyurethane có độ đàn hồi đạt trên 500% kết hợp khả năng bám dính siêu cường vào bề mặt kết cấu bê tông. Đặc tính đàn hồi cao này giúp màng ngăn nước thích ứng tốt với các rung động và chuyển vị co giãn của sàn bê tông mà không bị nứt xé. Tuy nhiên, đi cùng với tuổi thọ thiết kế từ 15 đến 25 năm là mức chi phí đầu tư ở mức cao so với các dòng vật liệu ngăn nước thông thường.

2. Công nghệ màng khò nóng Bitum

Màng Bitum thi công bằng phương pháp khò nóng có mức chi phí đầu tư trung bình và tuổi thọ thiết kế từ 15 đến 20 năm. Giải pháp này nổi bật với khả năng chống đâm thủng tốt, chịu va đập cơ học và độ co giãn vượt trội. Về mặt thao tác kỹ thuật, các tấm màng đòi hỏi người thợ phải gia nhiệt đồng đều và kiểm soát nghiêm ngặt độ chồng mí từ 8–10 cm giữa các cuộn màng nhằm loại trừ rủi ro rò rỉ tại vị trí giáp nối.

Giải pháp màng xi măng polymer cho sàn bê tông có lớp vữa bảo vệ

Đối với kết cấu sàn mái bê tông có cán vữa bảo vệ tạo dốc, hồ sơ kỹ thuật còn ghi nhận phương án màng quét xi măng – polymer đàn hồi 2 thành phần (tiêu biểu như Kiscote FC hoặc EuroSmart ES-2TP). Hệ màng đàn hồi này có khả năng bám dính trên nền ẩm bão hòa (không đọng vũng nước) và che phủ vết nứt chân chim lên đến 2 mm trong điều kiện thử nghiệm.

Theo tài liệu định mức, sản phẩm Kiscote FC được thi công 2 lớp với định mức khoảng 0,75 kg/m²/lớp (bộ 12 kg phủ khoảng 8 m², bộ 41 kg phủ khoảng 27 m²), bảo đảm chiều dày màng khô sau đóng rắn đạt tối thiểu 1,0 mm trên mặt sàn. Sau khi nghiệm thu kín nước, sàn mái được cán vữa bảo vệ phối trộn phụ gia kháng thấm EuroSmart ES 01 theo tỷ lệ 5 kg ES01 : 50 kg xi măng : 100 kg cát (cán được 5 m² dày 2 cm).

Quy trình 5 bước kiểm soát kỹ thuật và ngâm nước nghiệm thu sàn mái

Theo tiêu chuẩn thực tế từ tài liệu chống thấm sàn mái bê tông, công tác ngăn nước cần tuân thủ 5 bước kỹ thuật đồng bộ:

Sơ đồ minh họa quy trình 5 bước thi công và nghiệm thu chống thấm sàn mái bê tông.
  1. Vệ sinh chuẩn bị bề mặt: Băm đục mảng vữa thừa, bê tông yếu; mài sạch dầu mỡ và bụi bẩn để tạo độ nhám cơ học giúp lớp màng liên kết chặt chẽ vào kết cấu bê tông.
  2. Xử lý khuyết tật kết cấu: Trám trét các vị trí rỗ tổ ong, vết nứt bằng vữa sửa chữa. Tiến hành vát xiên hoặc bo tròn góc chân tường tiếp giáp mặt sàn nhằm triệt tiêu ứng suất tập trung. Tại các vị trí xuyên sàn như cổ ống thu nước mưa hoặc mạch ngừng, đục tỉa và chèn thanh trương nở hoặc băng cản nước để khóa kín đường rò rỉ.
  3. Thi công lớp lót (Primer) hoặc tạo ẩm bão hòa: Quét lớp lót chuyên dụng để bít kín bọt khí li ti và tăng cường độ bám dính cơ lý (đối với hệ sơn/màng Bitum), hoặc tạo ẩm bề mặt bê tông đạt trạng thái bão hòa nhưng tuyệt đối không để đọng vũng (đối với hệ xi măng polymer).
  4. Thi công lớp chống thấm chính: Dán màng Bitum khò nóng đảm bảo mép chồng mí đạt 8–10 cm và gia nhiệt đều tay, hoặc quét màng lỏng tối thiểu 2 lớp vuông góc đảm bảo chiều dày thiết kế.
  5. Đóng rắn, ngâm thử nước và nghiệm thu: Sau khi lớp chống thấm đóng rắn đạt yêu cầu (tối thiểu 24 giờ), tiến hành bơm nước ngâm thử tải từ 24h đến 48h để kiểm tra độ kín nước của toàn bộ diện tích sàn và chân tường trước khi cán vữa hoặc đổ bê tông bảo vệ.

Câu hỏi thường gặp

Thời gian ngâm nước nghiệm thu chống thấm sàn mái tiêu chuẩn là bao lâu?

Quy trình kiểm soát chất lượng quy định thời gian bơm nước ngâm thử từ 24h đến 48h sau khi lớp màng chống thấm đóng rắn hoàn toàn (tối thiểu 24 giờ) để kiểm tra độ kín nước trước khi thi công lớp vữa cán bảo vệ.

Yêu cầu kỹ thuật về độ chồng mí của màng khò nóng là bao nhiêu?

Khi thi công trải dán màng Bitum khò nóng, kỹ thuật viên bắt buộc phải kiểm soát độ chồng mí giữa các cuộn màng từ 8–10 cm và gia nhiệt đồng đều nhằm ngăn chặn hiện tượng rò rỉ nước tại các đường mối nối.

Minh bạch E-E-A-T & Thẩm định Kỹ thuật Google Helpful Content
admin

Tác giả: admin (Đội ngũ chuyên môn kỹ thuật EuroSmart)

Bài viết được nghiên cứu và hỗ trợ soạn thảo bởi AI, được thẩm định thực tế dựa trên dữ liệu tiêu chuẩn kỹ thuật (TDS/TCVN) của EuroSmart. Cam kết minh bạch, trung thực và trách nhiệm với thông tin xuất bản theo hướng dẫn của Google.
