Kỹ thuật và cách quét vữa chống thấm ngược chuẩn quy trình 2026

Giải pháp EuroSmart cho công trình bền vững và hiệu quả.

Kỹ thuật và cách quét vữa chống thấm ngược chuẩn quy trình 2026

Kỹ thuật và cách quét vữa chống thấm ngược chuẩn quy trình 2026

AI Quick Answer
Tóm Tắt Kỹ Thuật & Quy Trình Thi Công Chuẩn

Nguồn: Kỹ sư EuroSmart – Toàn Thiện Phát

Định mức tiêu chuẩn
1.5 – 2.0 kg/m² (2 lớp)
Thời gian khô giữa 2 lớp
2 – 4 giờ (ở 25°C – 30°C)
Nghiệm thu thử nước
Ngâm thử nước 24h – 48h
Tư vấn kỹ thuật
0903.950.189

Quy trình chuẩn 4 bước:
(1) Vệ sinh & tạo ẩm bão hòa bề mặt →
(2) Quét lớp lót Primer chuyên dụng →
(3) Thi công 2 lớp chống thấm vuông góc nhau →
(4) Bảo dưỡng & ngâm thử nước trước khi nghiệm thu.

Vật Liệu EuroSmart - Cung Cấp Toàn Quốc

Công Cụ Tính Định Mức & Chi Phí Vật Tư Chống Thấm

Tự động tính toán số lượng thùng/bộ vật tư và chi phí theo diện tích thực tế

Định mức tiêu chuẩn 1.8 kg/m² (quét 2 lớp)
Số lượng thùng/bộ cần dùng 5 bộ (bộ 20kg)
Lưới thủy tinh gia cố góc 1 cuộn (khổ 1m x 50m)
Giá vật tư tại tổng kho Liên hệ báo giá theo bao/bộ
⏱️ Thời gian khô: 2 - 4h giữa các lớp. Tiêu chuẩn nghiệm thu: Ngâm thử nước 24h - 48h trước khi lát gạch.

Giá vật tư tính theo giá mua tại tổng kho và quy cách bao/bộ; chưa gồm vận chuyển, nhân công và lợi nhuận của nhà thầu. Liên hệ tổng kho để xác nhận giá hiện hành của sản phẩm.

Giao Chành Xe Toàn Quốc: Nhận hàng từ 8h - 36h tùy tỉnh thành. Miễn phí gửi mẫu công trình.

Cách quét vữa chống thấm ngược là giải pháp thi công lớp ngăn nước tại mặt trong của kết cấu, nơi đối diện với hướng áp lực nước đẩy vào. Kỹ thuật này thường được áp dụng cho vách tầng hầm, tường nhà giáp ranh hoặc các khu vực không thể thi công chống thấm thuận từ bên ngoài. Để đạt hiệu quả, người thi công cần kết hợp giữa việc chuẩn bị bề mặt, phối trộn vật liệu đúng tỷ lệ và kỹ thuật quét chồng lớp vuông góc.

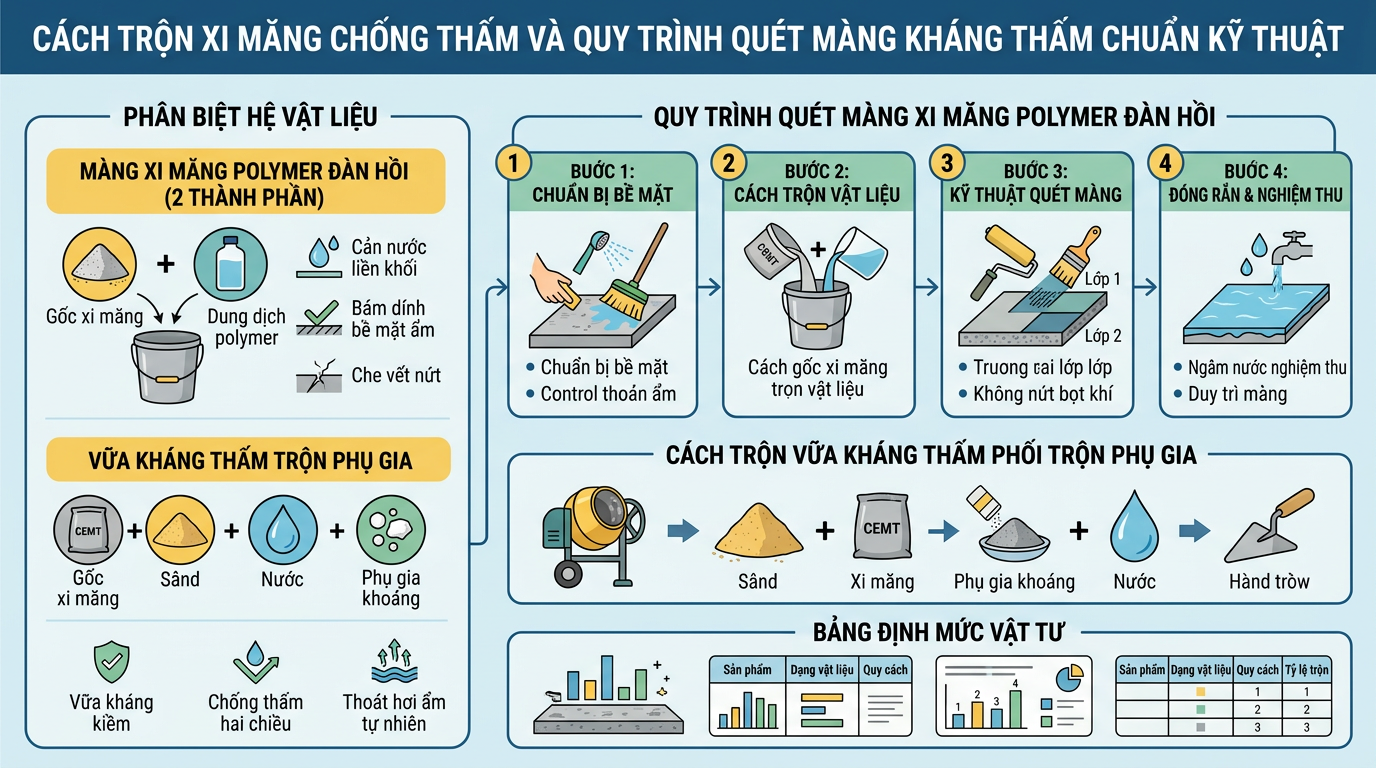

Sơ đồ minh họa Cách Trộn Xi Măng Chống Thấm Và Quy Trình Quét Màng Kháng Thấm Chuẩn Kỹ Thuật

Phân loại vật liệu vữa chống thấm ngược

Theo tài liệu kỹ thuật, vật liệu chống thấm ngược gốc xi măng thường được chia thành hai nhóm chính với cơ chế làm việc khác nhau:

  • Màng xi măng polymer đàn hồi 2 thành phần: Điển hình là Kiscote FC hoặc EuroSmart ES-2TP. Hệ vật liệu này kết hợp giữa bột gốc xi măng và dung dịch polymer lỏng, tạo thành lớp màng cản nước liền khối, bám dính chắc chắn trên bề mặt ẩm và có khả năng che phủ vết nứt chân chim tới 2 mm trong điều kiện thử nghiệm.
  • Vữa kháng thấm phối trộn phụ gia bột: Điển hình là phụ gia khoáng EuroSmart ES 01 hoặc ES 03. Phụ gia được trộn đều vào hỗn hợp xi măng, cát và nước để tạo khối vữa kháng kiềm, chống thấm hai chiều nhưng vẫn duy trì chu trình thoát hơi ẩm tự nhiên của khối kết cấu.

Quy trình và cách quét vữa chống thấm ngược

Việc thi công cần tuân thủ các bước nghiêm ngặt để đảm bảo độ bám dính và khả năng ngăn nước lâu dài, tránh hiện tượng rạn nứt màng phủ do phối trộn sai trình tự.

Bước 1: Chuẩn bị bề mặt và xử lý vị trí xung yếu

Bề mặt bê tông cần được băm đục sạch vữa thừa, dầu mỡ, bụi bẩn để lộ bề mặt đặc chắc có độ nhám cơ học tốt. Tại các vị trí cổ ống xuyên sàn hoặc vách, kỹ thuật viên tiến hành đục tỉa xung quanh và lắp đặt thanh trương nở để ngăn chặn đường rò rỉ của nước. Góc chân tường tiếp giáp mặt sàn cần được vát xiên hoặc bo tròn bằng vữa sửa chữa để giảm ứng suất cạnh làm rách màng. Trước khi quét, bắt buộc làm ẩm bão hòa bề mặt bê tông, tuyệt đối không để đọng nước thành vũng.

Bước 2: Kỹ thuật phối trộn vật liệu

Thao tác phối trộn màng xi măng polymer 2 thành phần (như Kiscote FC) cần tuân thủ kỹ thuật sau: Đổ toàn bộ dung dịch polymer lỏng vào thùng trộn trước, sau đó thêm từ từ thành phần bột vào. Sử dụng máy khuấy tốc độ chậm đánh đều liên tục để hỗn hợp phân tán mịn màng, không bị vón cục. Tuyệt đối không tự ý pha thêm nước vào hỗn hợp ngoài tỷ lệ của nhà sản xuất. Vật liệu sau khi trộn xong cần sử dụng hết trong vòng 30–40 phút.

Bước 3: Cách quét vữa chống thấm 2 lớp vuông góc

Đây là kỹ thuật then chốt để bít kín các mao dẫn rỗng và ngăn bọt khí:

  • Lớp thứ nhất: Quét đều tay trên nền ẩm theo định mức khoảng 0,75 kg/m²/lớp, đồng thời quét vén lên chân tường bao quanh.
  • Lớp thứ hai: Sau khi lớp thứ nhất se mặt, tiến hành quét lớp thứ hai theo phương vuông góc với lớp thứ nhất. Phương pháp quét chéo góc này giúp phủ kín hoàn toàn các mao dẫn rỗng và hạn chế hiện tượng để sót lỗ kim li ti.

Yêu cầu độ dày khô: Sau khi đóng rắn, chiều dày màng đạt tối thiểu 1,0 mm đối với mặt sàn và tối thiểu 0,8 mm đối với bề mặt tường đứng.

Bước 4: Đóng rắn và nghiệm thu

Màng chống thấm cần thời gian đóng rắn hoàn toàn (tối thiểu 24 giờ). Sau đó, tiến hành bơm nước ngâm thử từ 24h đến 48h để nghiệm thu độ kín nước. Khi xác nhận không có hiện tượng rò rỉ, cần cán ngay lớp vữa bảo vệ lên trên bề mặt màng để tránh các va đập cơ học hoặc rách màng do quá trình thi công hoàn thiện.

Định mức vật tư và tỷ lệ pha trộn

Dưới đây là bảng định mức vật tư và tỷ lệ cấp phối dựa trên hướng dẫn kỹ thuật của nhà sản xuất:

Tên sản phẩm Quy cách đóng gói Tỷ lệ cấp phối Định mức tham khảo
Kiscote FC Bộ 12 kg hoặc 41 kg Trộn nguyên bộ theo tỷ lệ lỏng và bột Khoảng 0,75 kg/m²/lớp (quét 2 lớp)
EuroSmart ES 01 Bao 1 kg, 2 kg, 5 kg Tô tường: 5 kg ES01 : 50 kg xi măng : 200 kg cát Tô được 11,3 m² với độ dày 1,5 cm
EuroSmart ES 03 Bao 2 kg Kháng thấm: 2 kg ES03 : 50 kg xi măng : 200 kg cát Tùy theo khối lượng thi công thực tế

Ứng dụng thực tế của kỹ thuật chống thấm ngược

Kỹ thuật này được chỉ định trong các tình huống cụ thể như:

  • Chống thấm ngược tầng hầm: Khi không có điều kiện tiếp cận mặt ngoài vách bê tông để thi công màng chống thấm thuận. Tham khảo thêm cách xử lý vách tầng hầm bị ngấm nước.
  • Khu vực ẩm ướt trong nhà: Ứng dụng cho sàn vệ sinh, ban công, bể nước để tạo lớp màng ngăn nước liền khối. Xem chi tiết tại quy trình chống thấm toilet.
TD
Kiểm Duyệt Chuyên Môn ✓ E-E-A-T Verified

Trần Nguyên Duy Thịnh • Kiến trúc sư

Hơn 25 năm kinh nghiệm trong lĩnh vực xây dựng; bắt đầu làm công việc thiết kế từ năm 2001. Ông từng công tác tại Viện Quy hoạch Đô thị & Nông thôn Quảng Nam, sau đó tại Ban Quản lý Dự án Hạ tầng & Nông thôn Quảng Nam (CBRIP). Năm 2008, ông đảm nhiệm vai trò Trưởng đại diện khu vực miền Trung Việt Nam của Tập đoàn Hunter Douglas. Ông từng làm việc tại Tổng Công ty Cổ phần Xây dựng Điện Việt Nam (tiền thân là Công ty Xây lắp Điện 3), Công ty Cổ phần Sản xuất Thương mại Lý Bảo Minh và Công ty Cổ phần Quốc tế Gốm sứ Việt (Vietceramics). Năm 2018, ông là Giám đốc Kinh doanh tại Công ty TNHH Tư vấn Giải pháp Xây dựng NEVO Đà Nẵng, đơn vị chuyên chuyển giao giải pháp sàn rỗng vượt nhịp lớn. Tốt nghiệp Đại học Kiến trúc TP. Hồ Chí Minh.

Hiện ông tập trung nghiên cứu, phát triển và sản xuất phụ gia chống thấm EuroSmart, hướng đến những giải pháp thiết thực, đáp ứng yêu cầu kỹ thuật và phù hợp với điều kiện thi công tại Việt Nam.

Trực thuộc: Toàn Thiện Phát - EuroSmart Vietnam | Trợ giúp kỹ thuật 24/7: 0903.950.189
📜 CƠ SỞ TIÊU CHUẨN KỸ THUẬT QUỐC GIA & QUỐC TẾ VIỆN DẪN:
TCVN 9345:2012: Kết cấu bê tông và bê tông cốt thép - Hướng dẫn kỹ thuật phòng chống ăn mòn trong môi trường biển
Áp dụng cho mọi công trình duyên hải miền Trung (Đà Nẵng, Quảng Nam, Bình Định, Nha Trang...) chống chịu xâm thực ion clo từ gió biển mặn.
TCVN 9065:2012: Vật liệu chống thấm - Sơn nhũ tương bitum và màng polyme cải tính
Quy chuẩn kỹ thuật kiểm định độ giãn dài khi đứt, độ bám dính nền bê tông và khả năng kháng áp lực nước cho sàn mái, tầng hầm, WC.
TCVN 4085:2011: Kết cấu gạch đá - Tiêu chuẩn thi công và nghiệm thu
Chuẩn mực xây trát tường bao ngoài, chân tường tiếp giáp sàn để ngăn ngừa triệt để hiện tượng thấm nứt mao dẫn.
ASTM C836 / D412: Tiêu chuẩn quốc tế về độ bền kéo, đàn hồi và che phủ vết nứt của màng chống thấm lỏng
Đảm bảo vật liệu chống thấm gốc Polyurethane hoặc Xi măng 2 thành phần có khả năng co giãn che phủ vết nứt chân chim bê tông lên đến 2mm.
